FLASH INFO TRAVAUX n°6
Travaux de réseaux humides – enfouissement des réseaux secs – réfection de chaussée dans le village des Plagnes de Derrière.
DERNIÈRE PHASE DU CHANTIER : réalisation des revêtements de chaussée

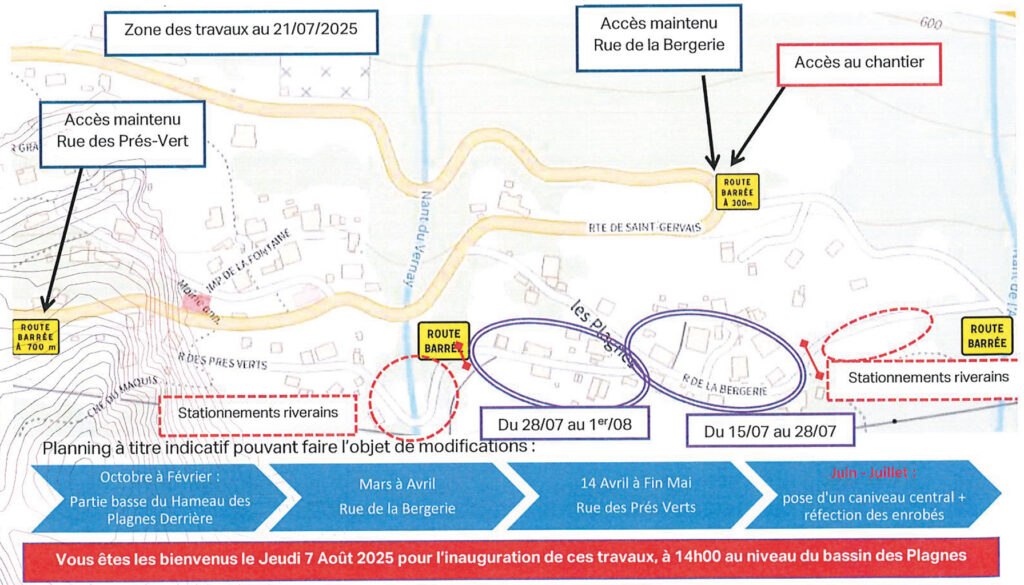

A compter du lundi 21 Juillet, une dernière phase de travaux débute sur la Rue de la Bergerie et la Rue des Prés Verts pour une durée de 2 semaines. La rue, sur cette emprise, sera fermée entièrement à toute circulation (véhicules à moteurs / cycles / piétons / chevaux).
Nous conseillons à l’ensemble des riverains du village de poursuivre le stationnement en dehors de cette zone, l’accès sera impossible du fait de la mise en œuvre des matériaux de réglage et des revêtements de chaussée selon le planning suivant :
- Semaine du 21/07 au 25/07 :
Du 21 au 23 : Centre du Hameau : rue de la Bergerie, entre la « bergerie » et le bassin / Impasse des Anciens et des Pommiers
Les 24, 25 : Rue des Prés Verts. Réalisation des enrobés les 24 et 25 Juillet 2025 (Rue de la Bergerie et Impasse) : accès aux habitations du centre du hameau possible le soir à pied et à partir du 30/07 pour les véhicules légers (sauf en cas de très forte chaleur).
- Semaine du 28/07 au 1er/08 : Rue des Prés verts à partir du bassin jusqu’au chemin d’accès au réservoir.
Réalisation des enrobés les 28 et 29 Juillet 2025 : accès aux habitations possible le soir à pied et à partir du Mercredi 30/07 pour les véhicules légers (sauf en cas de très forte chaleur).
Réalisation de la chaussée de l’Impasse des anciens en bicouche le Vendredi 1er/08.
Comme c’est le cas depuis plusieurs mois, un stationnement est proposé en amont du village le long de la Rue de la Bergerie et sur la Rue des Prés Verts, afin de pallier les difficultés ponctuelles d’accès aux habitations. Enfin, des cheminements piétons seront maintenus sur l’ensemble du chantier.

FLASH INFO TRAVAUX n°5
Travaux de réseaux humides – enfouissement des réseaux secs – réfection de chaussée dans le village des Plagnes Derrière.
Démarrage de la dernière phase de travaux : pose d’un caniveau centrale et réfection des revêtements de chaussée.

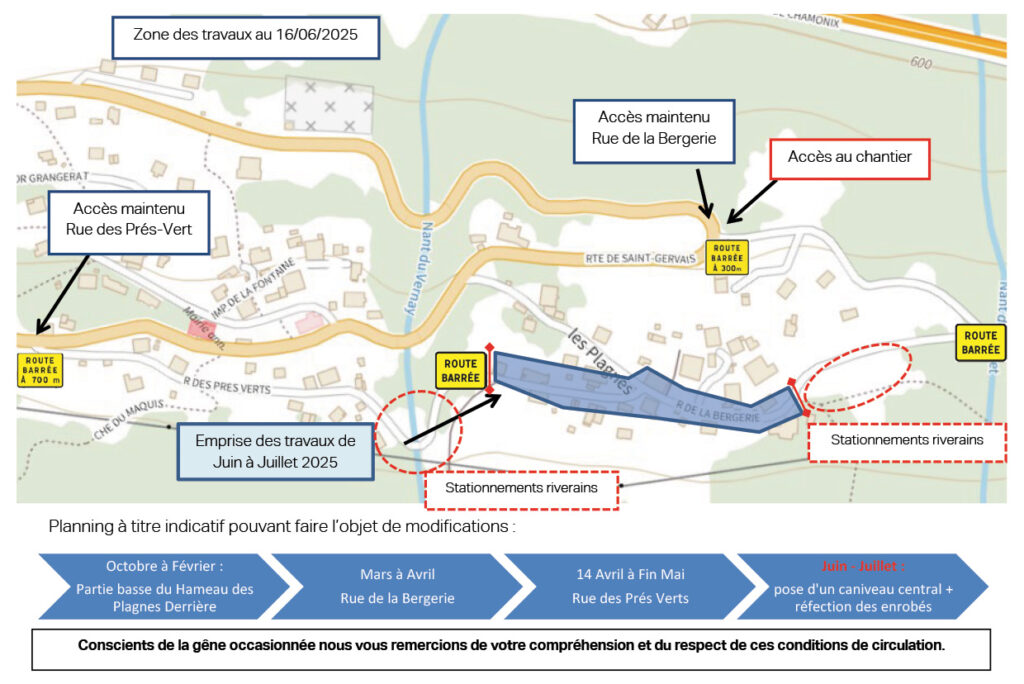

A compter du lundi 16 Juin, une nouvelle phase de travaux débute sur la Rue de la Bergerie et la Rue des Prés Verts pour une durée de 1,5 mois. Sur cette emprise la rue sera fermée entièrement à toute circulation (véhicules à moteurs / cycles / piétons / chevaux).
Nous conseillons à l’ensemble des riverains du village de poursuivre le stationnement en dehors de cette zone, l’accès sera impossible du fait de la mise en place d’un caniveau central. Afin de garantir sa pérennité et de garantir de la sécurité, la circulation ne sera pas possible jusqu’à la réalisation des revêtements de chaussée.
Durant toute la durée du chantier, un stationnement est proposé en amont du village le long de la Rue de la Bergerie et sur la Rue des Prés Verts, afin de pallier les difficultés ponctuelles d’accès aux habitations. Enfin, des cheminements piétons seront maintenus sur l’ensemble du chantier.
Une déviation permettra l’accès de part et d’autre du hameau soit par :
- le côté Est de la Rue de la Bergerie depuis la Route Départementale de St-Gervais.
- le côté Ouest, et la Rue des Prés-Verts, depuis la Route Départementale de St-Gervais.
